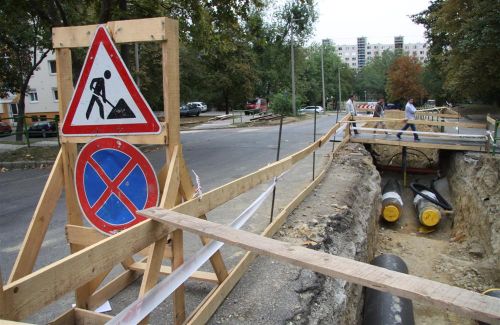

A héten tovább folytatódott a kistokaji hőközpont, és a Mályi I. számú szivattyúház építése is, a munkálatok során a födémpanelek beemelése megtörtént. A hővezeték szakaszos kiépítése, a földmunkákat követve csőfektetéssel folytatódott. A kistokaji útelágazás átvágása megtörtént, amit a csőágy létrehozása, és csövezés követ. A régészeti feltárások befejezése után a csővezeték építése is folytatódhat, a TA06-07 jelű szakasz építése a pedig a vasúti felüljárónál tart.
A Kistokaji Hőközpont esetében a látogatói térben, a födémpanelek elhelyezése megtörtént. A gépteremben a hőcserélők beemelése után a födém kialakítására következhet. A födém szigetelését követve indulnak a vakolási és gépészeti szerelési munkák. Folyik a tartálypark és a gépház közötti támfal vasalása, zsaluzása és betonozása is.

A vezetékfektetés, és kiépítés közben a társaság folyamatosan ellenőrzi a csövek illesztése, és szerelése során alkalmazott hegesztési munkákat, annak érdekében, hogy a szeptember hónapban elkezdődő szakaszos nyomáspróbák során a lehető legkevesebb szivárgási probléma merüljön fel.
– Munkatársaink fokozott ütemben végzik a hővezeték fektetésével és műszaki állomások kiépítésével kapcsolatos munkákat, annak érdekében, hogy novemberben megkezdődhessen a korábbiaknál lényegesen olcsóbb és környezetbarát geotermikus hő betáplálása a MIHÕ rendszerbe. Már szeptember végén lehetőségünk lesz a nyomáspróbák szakaszos megkezdésére. – nyilatkozta Bokorovics Balázs a PannErgy Nyrt. Igazgatótanácsának elnöke.
minap.hu
Fotó: Mocsári L.
